مشخصات پروژه:
نوع پروژه: نیروگاه خورشیدی
مبلغ قرارداد: 36.5 میلیون یورو_ 591 میلیارد تومان
محدوده: کرمان
محل اجرا: رفسنجان
مشاور: مهندسین مشاور موننکو
پیمانکار: شرکت مهندسی انتقال نیرو مهام شرق
مدت اجرای پروژه: 34 ماه
تاریخ شروع: 1403/10/10
تاریخ راه اندازی: 1406/12/08

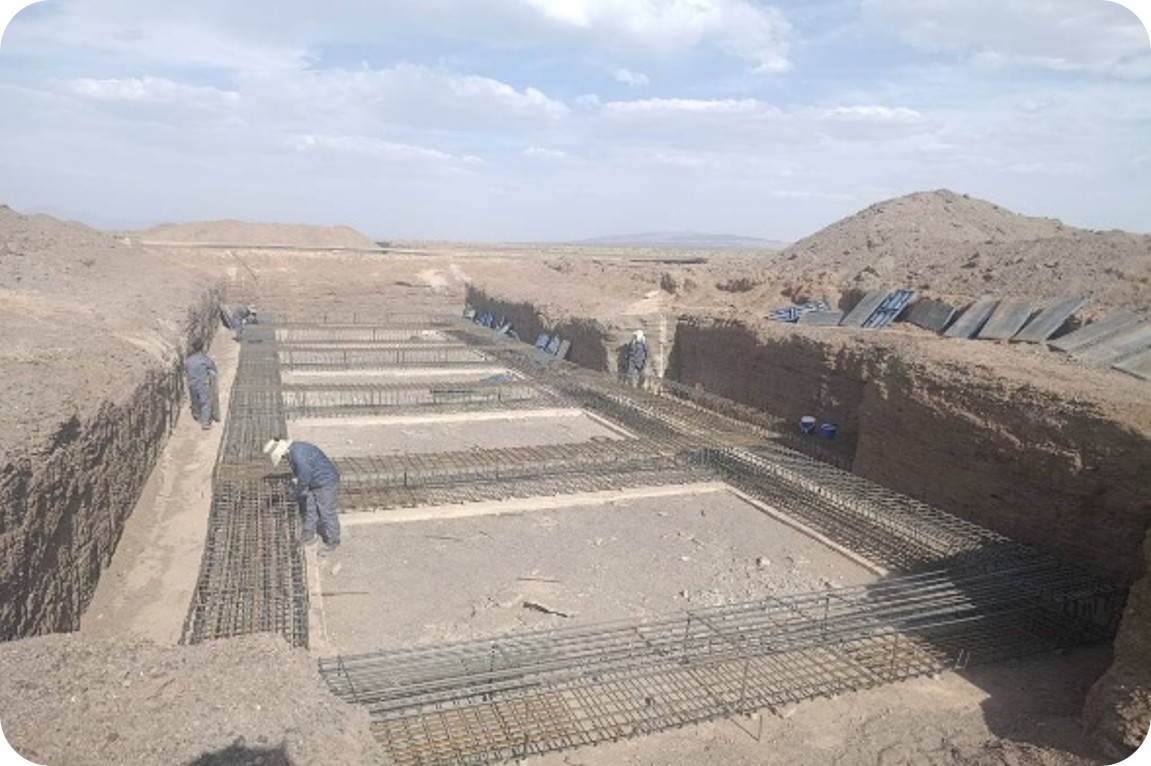

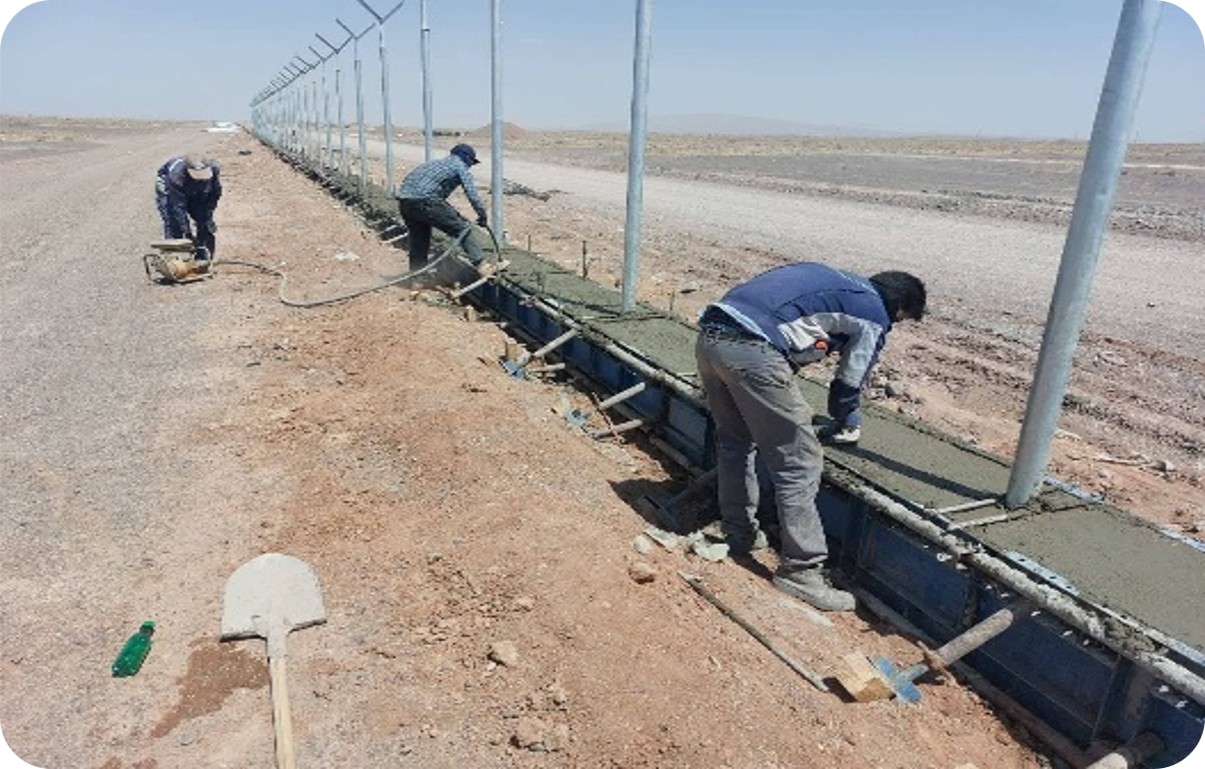

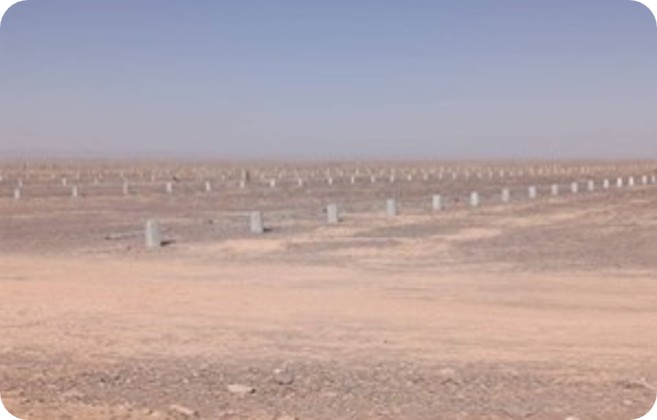

احداث نیروگاه خورشیدی 100 مگاوات
پیشرفت مهندسی: 76.16
پیشرفت تامین و تدارکات: 51.86
پیشرفت اجرا: 38.97
درصد پیشرفت فیزیکی کلی: 49.89

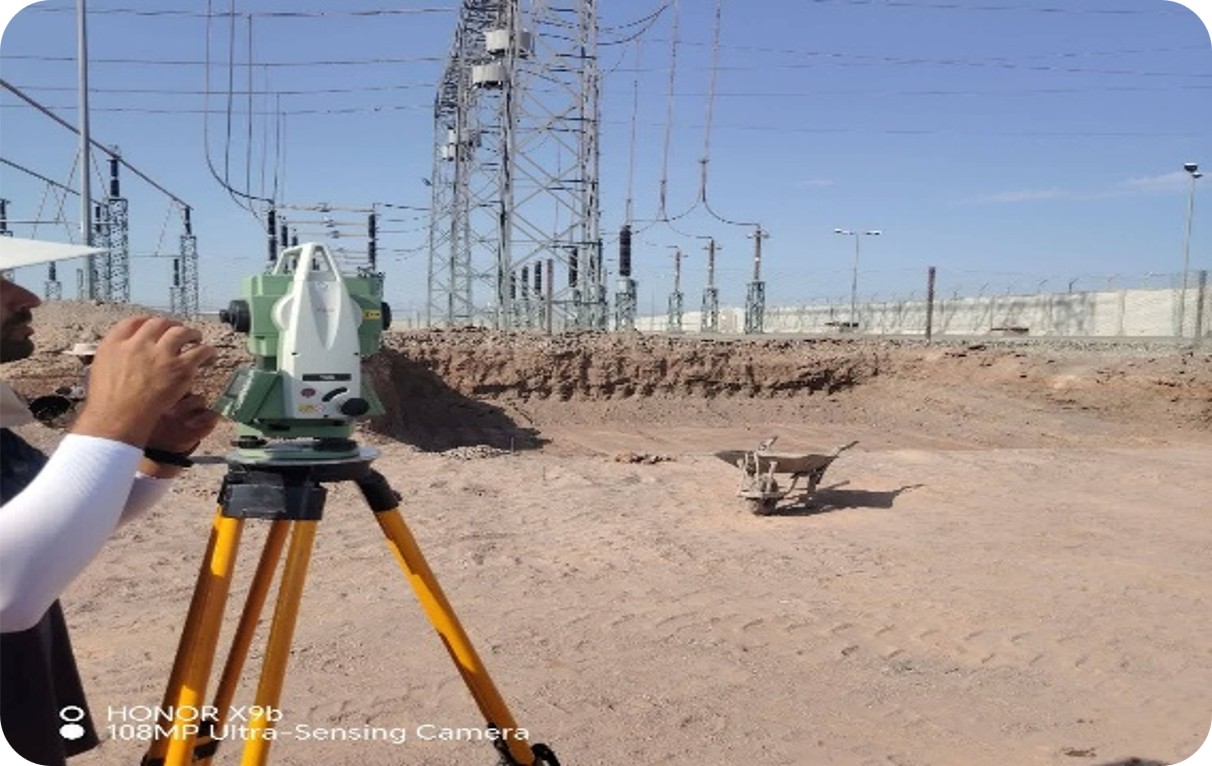

توسعه پست فروکروم نیروگاه خورشیدی
پیشرفت مهندسی: 70.13
پیشرفت تامین و تدارکات: 50.04
پیشرفت اجرا: 27.97
درصد پیشرفت فیزیکی کلی: 45.30

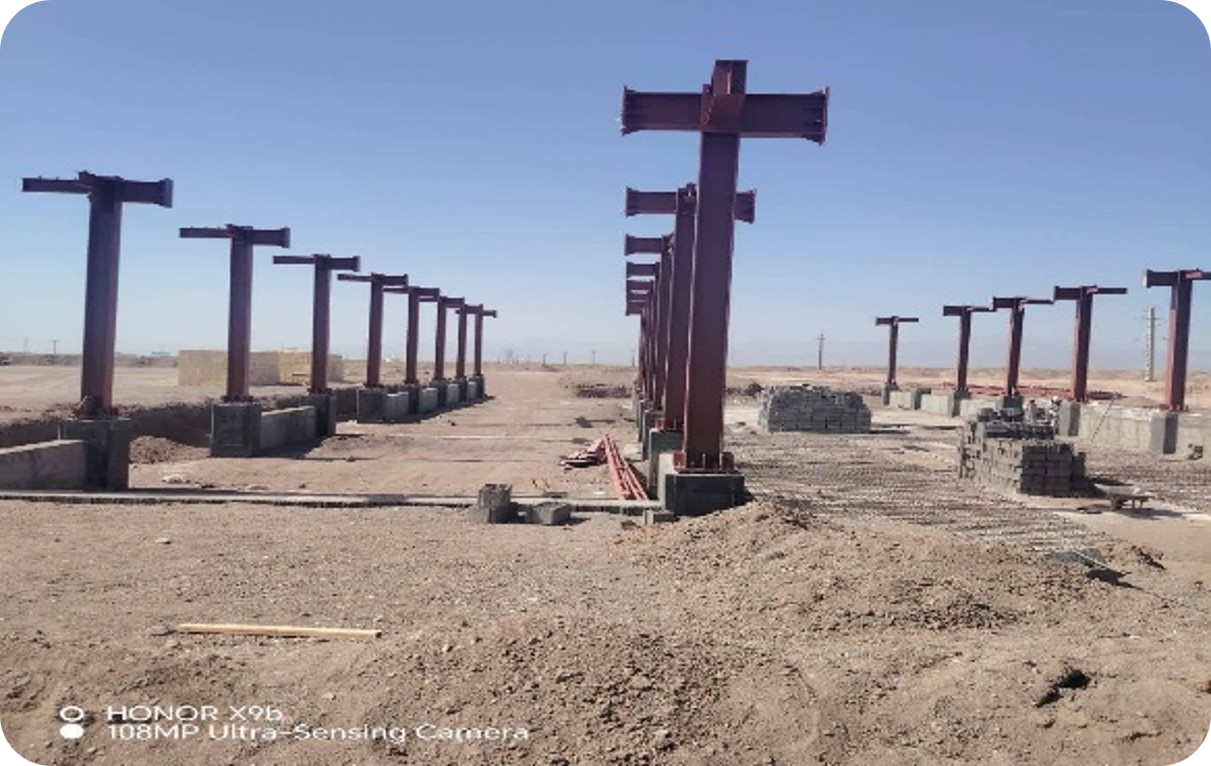

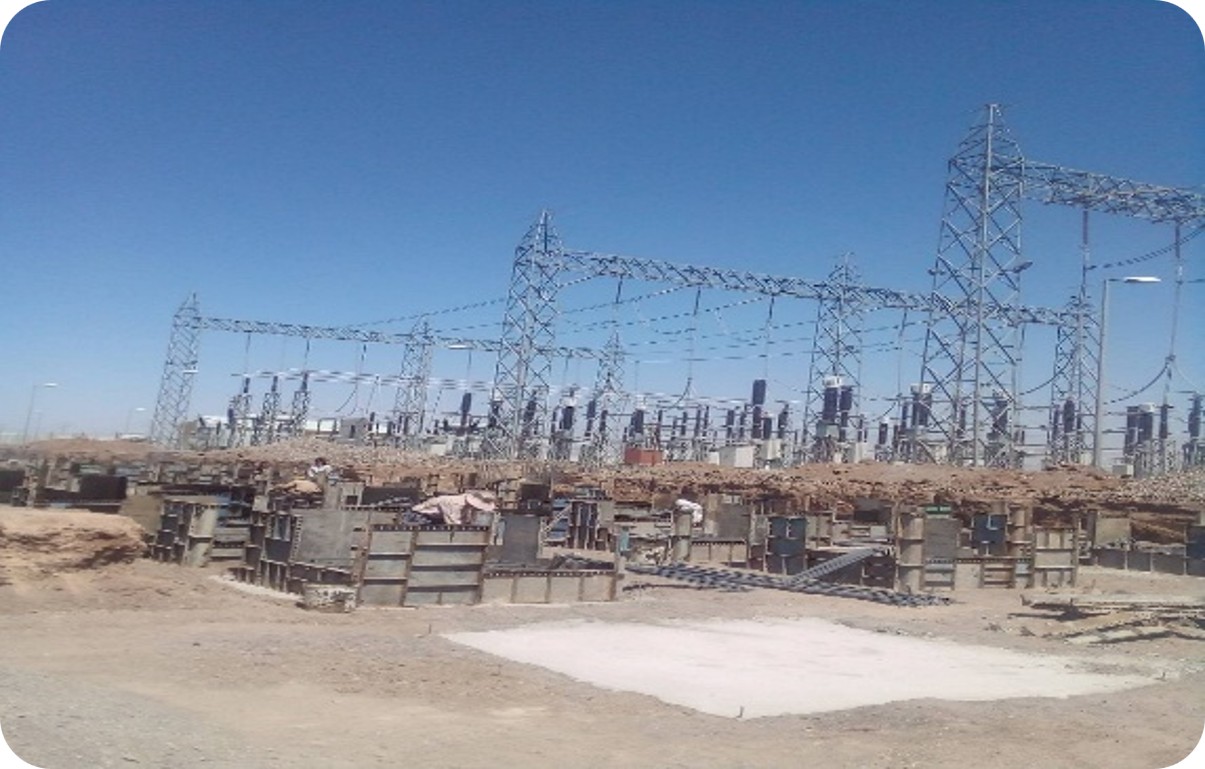

احداث پست 230 کیلوولت نیروگاه خورشیدی
پیشرفت مهندسی: 83.01
پیشرفت تامین و تدارکات: 59.92
پیشرفت اجرا: 61.76
درصد پیشرفت فیزیکی کلی: 60.67
احداث خطوط انتقال 230 کیلوولت نیروگاه خورشیدی
پیشرفت مهندسی: 65.32
پیشرفت تامین و تدارکات: 46.98
پیشرفت اجرا: 40.69
درصد پیشرفت فیزیکی کلی: 45.43
